Kas laukia pirmųjų Lietuvos vėjo jėgainių, kai joms sueina 20 metų?
Pirmosios Lietuvos vėjo jėgainės, statytos nuo 2004 metų, jau pasiekė dvidešimties metų amžių. Tai savaime nereiškia eksploatacijos pabaigos. Savininkai vertina tris galimybes: pagrįsti tolesnę eksploataciją techniniu vertinimu, pakeisti įrangą naujesne arba demontuoti jėgainę ir sutvarkyti teritoriją. Kompozitinių menčių tvarkymo kelią verta derinti iš anksto su konkrečiu priimančiu tvarkytoju, kol dar galima surinkti jėgainės būklės ir eksploatacijos duomenis.
Kiek Lietuvos vėjo jėgainių sensta ir kada
Lietuvos vėjo elektrinių parkas sparčiai augo. Lietuvos energetikos agentūros 2025 m. gruodžio apžvalgoje, paskelbtoje 2026 m. sausio 6 d., nurodyta 2 509 MW metų pabaigos įrengtoji galia ir 3,84 TWh 2025 m. gamyba. Tai toje apžvalgoje pateiktas istorinis pjūvis, o ne 2026 m. lapkričio parko dydis. Šaltiniai: LEA, remiantis EPSO-G (galia) ir „Litgrid“ (gamyba) duomenimis.
Senesnės parko dalies mastą iliustruoja VE.lt 2026 m. rugsėjo 29 d. publikacija: joje, remiantis Energetikos ministerijos duomenimis, minimi 151 MW iki 2030 m. ir 428 MW iki 2040 m. Šie skaičiai čia pateikiami kaip antriniame šaltinyje aprašytas amžiaus ir eksploatacijos laikotarpio scenarijus. Jie nėra patvirtintas demontavimo grafikas, užsakytų darbų apimtis ar atskirų jėgainių būklės vertinimas.
| Laikotarpis | Publikacijoje minima galia | Publikacijos apytikslis menčių skaičius |
|---|---|---|
| Iki 2030 m. | 151 MW | apie 300 |
| Iki 2040 m. | 428 MW | daugiau nei 850 |
VE.lt menčių skaičių skaičiavo darydamas prielaidą, kad senesnės jėgainės vidutinė galia yra 1,5 MW ir ji turi tris mentes. Tai apytikslis perskaičiavimas, ne inventorizacija. Tas pats šaltinis Vydmantų pirmąją jėgainę datuoja 2004 m.
Kiek iš tikrųjų tarnauja vėjo jėgainė?
Vėjo jėgainės tarnavimo laikas paprastai projektuojamas 20–25 metams, išimtiniais atvejais 30 metų. Tai nėra data, kai jėgainė savaime sugenda. Projektinis laikas reiškia, kad gamintojas apskaičiavo konstrukcijos nuovargį tam tikram apkrovų skaičiui konkrečiomis vėjo sąlygomis. Jei vietovėje vėjas buvo silpnesnis ar mažiau turbulentiškas nei numatyta, dalis nuovargio resurso gali būti likusi.
VE.lt taip pat perteikia VERT informaciją apie senesnėms jėgainėms taikytą 20 metų ir naujesnėms – 25 metų laikotarpį. Šio teiginio nereikėtų tapatinti su kiekvienos jėgainės gamintojo projektiniu pagrindu, leidimo galiojimu ar saugaus darbo pabaiga: šiuos dokumentus savininkas turi patikrinti atskirai.
Kita vertus, likęs resursas nėra vienodas visiems mazgams. Bokšto jungės varžtai, pagrindo jungtis, menčių šaknies sritis, pagrindinis guolis ir pavarų dėžė sensta skirtingai. Todėl atsakymas „jėgainė gali dirbti dar penkerius metus“ visada turi remtis įrodymais, pavyzdžiui, sausumos jėgainių priežiūros ir apžiūrų istorija, o ne vien kalendoriumi.
Pratęsti eksploataciją, atnaujinti ar demontuoti?
Eksploatacijos pratęsimas – tai pagrįstas tos pačios jėgainės naudojimas ilgiau nei numatyta projektiniame ar trumpesniame vietovei įvertintame laikotarpyje. IEC TS 61400-28:2025, paskelbta 2025 m. kovo 20 d., apima būklės ir likusio naudingojo tarnavimo laiko vertinimą. DNV-ST-0262 pateikia papildomą eksploatacijos pratęsimo vertinimo sistemą. Apžiūros išvada savaime nėra leidimas dirbti toliau: reikia inžinerinio vertinimo, nustatyto laikotarpio ir, kai būtina, remonto, stebėsenos ar darbo apribojimų.
Atnaujinimas, angliškai repowering, gali reikšti visos jėgainės arba dalies pagrindinės įrangos pakeitimą. Nauja konfigūracija keičia apkrovas, galią, išdėstymą ir prijungimo sąlygas, todėl leidimų ir infrastruktūros tinkamumą reikia vertinti iš naujo. Senų pamatų panaudojimas ar didesnė metinė gamyba nėra savaime užtikrinti.
Demontavimas apima įrangos išmontavimą, medžiagų perdavimą tinkamiems gavėjams ir konkrečiam objektui nustatytą teritorijos sutvarkymą. Kas atsako už darbus, kokia pamatų dalis šalinama ir kokie priėmimo dokumentai reikalingi, būtina tikrinti objekto leidimuose, projekto ir žemės naudojimo dokumentuose. Šalinimo gylis ir priėmimo sąlygos turi būti įvardyti darbų apimtyje.
| Variantas | Ko reikia | Kokie įrodymai svarbiausi |
|---|---|---|
| Eksploatacijos pratęsimas | Būklės ekspertizės, remonto ir sustiprintos priežiūros | Apkrovų skaičiavimai, apžiūrų ir NDT ataskaitos, SCADA istorija |
| Atnaujinimas | Naujo projekto, leidimų ir tinklo prijungimo sąlygų | Vėjo matavimai, tinklo pajėgumas, senųjų jėgainių išmontavimo planas |
| Demontavimas | Saugaus išmontavimo, transporto ir atliekų tvarkymo plano | Konstrukcijos būklė prieš darbus, atliekų srautų dokumentai |
Kur dėti mentes: perdirbimas, pakartotinis naudojimas, eksportas

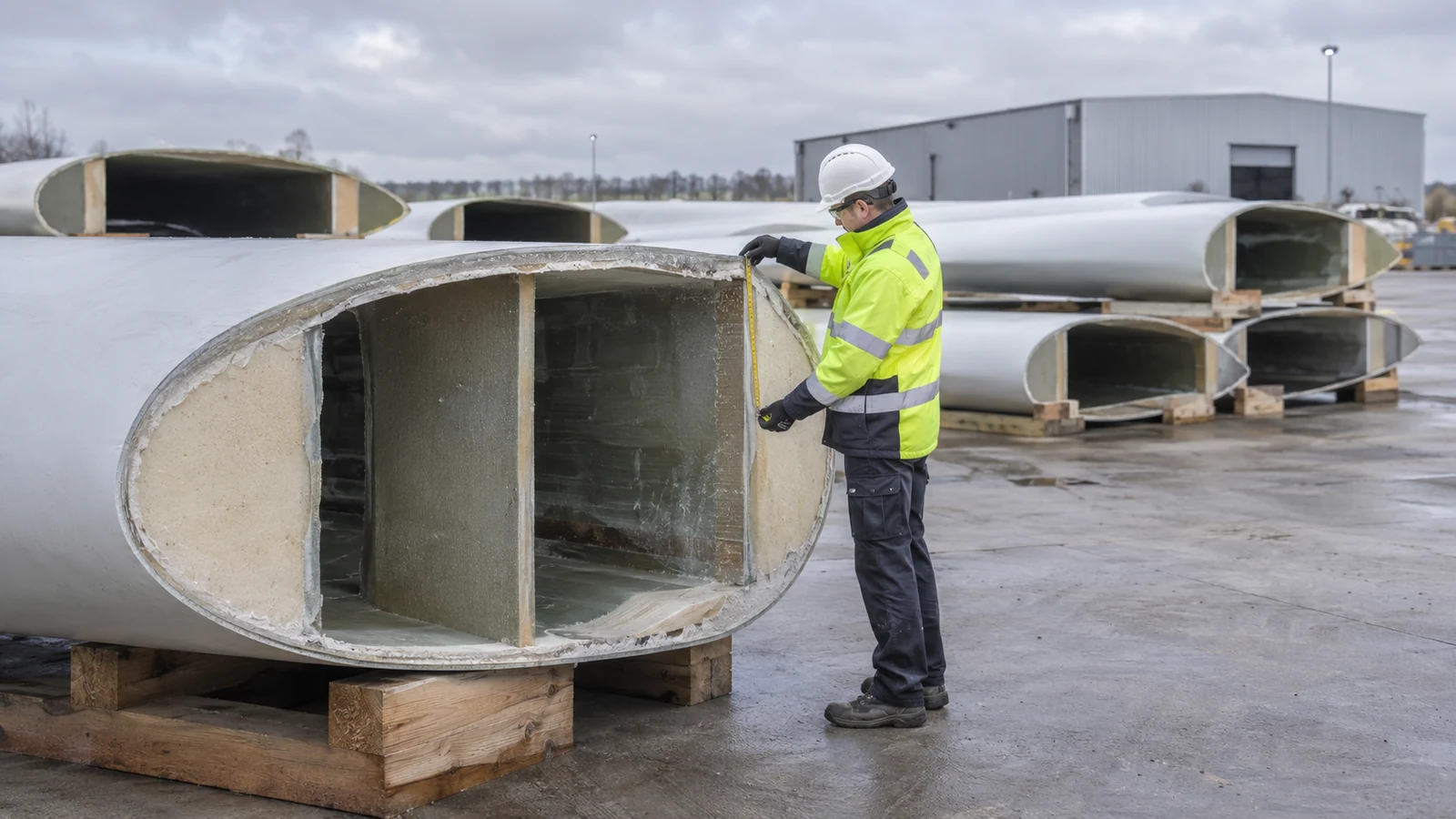

Mentėse pluoštas surištas sukietėjusia derva, todėl tokio kompozito negalima tiesiog išlydyti kaip plieno. Europos Komisijos Jungtinis tyrimų centras pažymi, kad specializuoti atsinaujinančios energetikos atliekų perdirbimo metodai Europoje dar nėra plačiai paplitę. Tačiau iš to negalima spręsti, kad visame Baltijos regione nėra nė vieno tinkamo tvarkymo kelio. Savininkui reikia konkretaus gavėjo, priimamos medžiagos specifikacijos, leidimų ir galutinio sutvarkymo įrodymų.
Menčių kompozitus galima mechaniškai smulkinti, apdoroti šiluminiais ar cheminiais būdais arba naudoti cemento gamyboje medžiagoms ir energijai atgauti. Šie keliai duoda skirtingus rezultatus; cemento gamyboje panaudota mentė nebūtinai tampa naujos mentės pluoštu. WindEurope aprašo nuo 2026 m. sausio 1 d. galiojantį savanorišką pramonės įsipareigojimą nešalinti menčių sąvartynuose. Tai nėra savaime visoje ES galiojantis įstatymas. Taikytinas atliekų taisykles ir leidžiamą kelią reikia tikrinti konkrečiam projektui; Aplinkos ministerijos informacijoje nurodoma statybines atliekas perduoti jas tvarkančioms įmonėms ar tinkamoms surinkimo vietoms.
Kitas kelias yra pakartotinis naudojimas. Vėjo jėgainių demontavimu užsiimančios įmonės vadovas, cituojamas VE.lt, teigia, kad išmontuota jėgainė nebūtinai baigia savo gyvenimą: dalį jėgainių galima perkelti kitur arba panaudoti jų komponentus, svarstomos ir galimybės Ukrainoje. Tačiau pakartotinai naudojamai jėgainei reikia patikimų būklės duomenų, kitaip pirkėjas negali įvertinti rizikos.
Ką rodo Latvijos patirtis
VE.lt publikacijoje Latvijoje nuo 2002 m. veikusių jėgainių išmontavimas minimas kaip kaimyninės rinkos pavyzdys. Tai nepagrindžia prielaidos, kad Lietuvoje tokio pat amžiaus jėgainės bus nuimamos tuo pačiu metu: sprendimai priklauso nuo būklės, dokumentų ir savininko pasirinkimo.
LV portals 2026 m. liepos 13 d. paskelbtame LAEA pranešime po incidento Liepojoje raginama stiprinti saugos priežiūrą. Tai konkrečios organizacijos pozicija, o ne įrodymas, kad jau priimti vienodi reikalavimai Latvijai ir Lietuvai. Lietuvos savininkui svarbiausi jo objektui taikomi dokumentai, apžiūrų išvados ir laiku sprendžiami defektai.
Kaip pasirengti saugiam vėjo jėgainių demontavimui

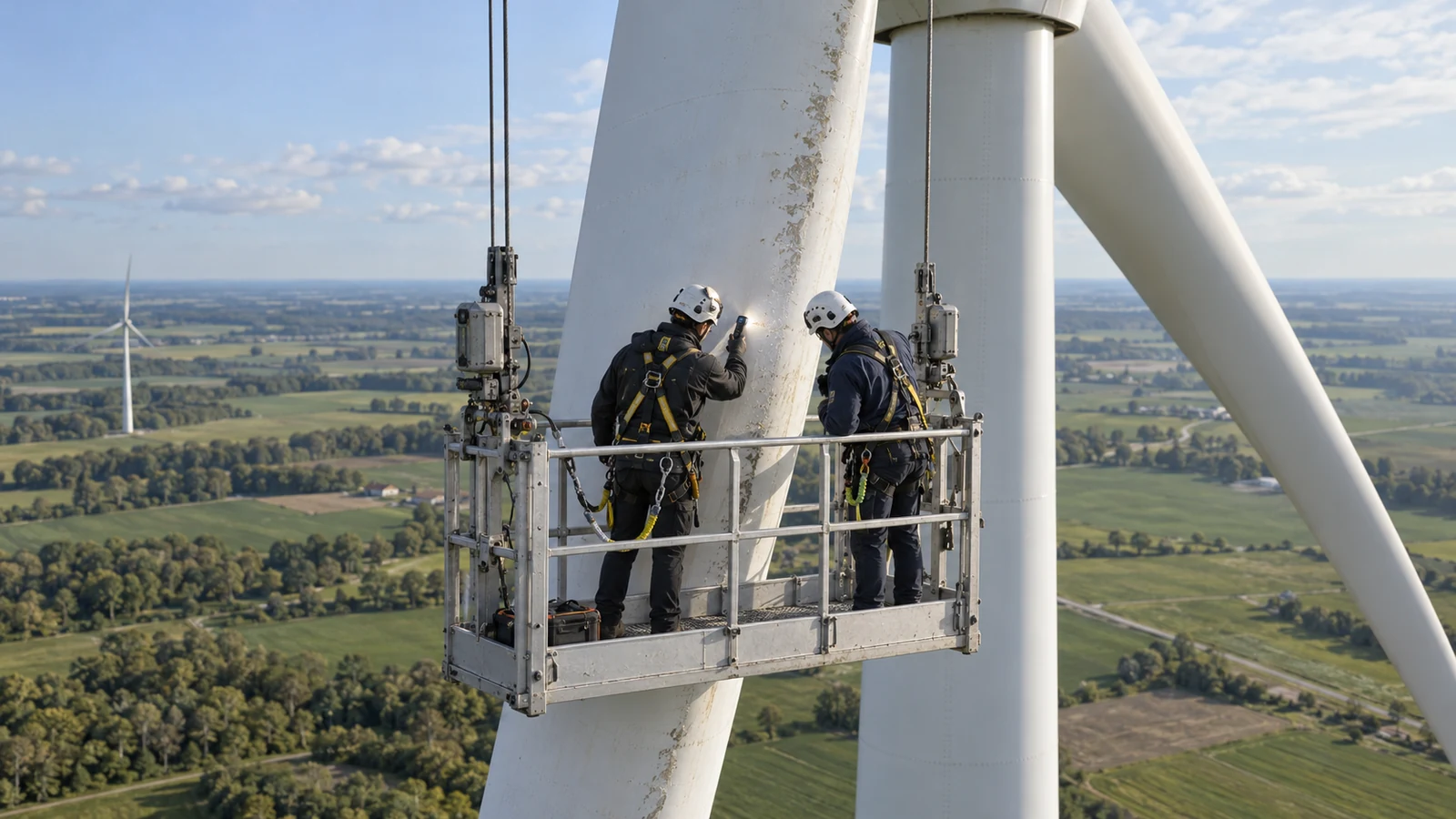

Senos jėgainės išmontavimas nėra montavimas atvirkštine tvarka. Varžtai gali būti surūdiję, mentės pažeistos, o dokumentacija nepilna. Prieš atvykstant kranui verta žinoti tikrąją bokšto, jungių ir menčių būklę.
Gridinta atlieka sausumos vėjo jėgainių priežiūrą ir apžiūras, įskaitant menčių apžiūrą ir sparnų remontą, bokštų darbus ir keltuvų remontą. Būklei įvertinti naudojamas NDT ir apsauginių dangų inspektavimas, o prie sunkiai pasiekiamų vietų dirbama taikant pramoninio alpinizmo metodus. Kai sprendimas priimtas, galima suplanuoti ir įrenginių bei konstrukcijų demontavimą.
Ką vėjo jėgainių savininkams verta padaryti dabar
Net jei sprendimas bus priimtas tik po kelerių metų, šie žingsniai padeda išlaikyti visus variantus atvirus:
- Surinkite projektinę dokumentaciją: jėgainės tipą, sertifikatus, projektinę vėjo klasę ir pamatų brėžinius.
- Išsaugokite SCADA duomenis ir gedimų žurnalus nuo pat paleidimo, nes jie reikalingi likusio resurso skaičiavimams.
- Atlikite išsamią būklės apžiūrą: bokšto jungių varžtus, suvirinimo siūles, pamato jungtį, menčių šaknis ir priekinę briauną.
- Įvertinkite atsarginių dalių prieinamumą, nes senesnių modelių dalių gamyba dažnai nutraukta.
- Pasitikrinkite leidimų, žemės nuomos ir prisijungimo sutarčių sąlygas dėl išmontavimo ir sklypo sutvarkymo.
- Suskaičiuokite pratęsimo, atnaujinimo ir demontavimo sąnaudas bei laiką tais pačiais prielaidų pagrindais. Kaip po garantijos auga eksploatacijos kaštai, rodo vėjo jėgainės priežiūros kainų apžvalga.
- Iš anksto išsiaiškinkite menčių sutvarkymo kelią ir transporto galimybes.
Jei norite aptarti konkrečią jėgainę, parašykite mums per kontaktų formą.
